全國服務熱線:029-84185653
您當前的位置:網站首頁 > 工程快報 > 正文
(研祥特種計算機研究中心)工程快報
作者:行政部  更新:2014-04-16 14:09  關注:1789

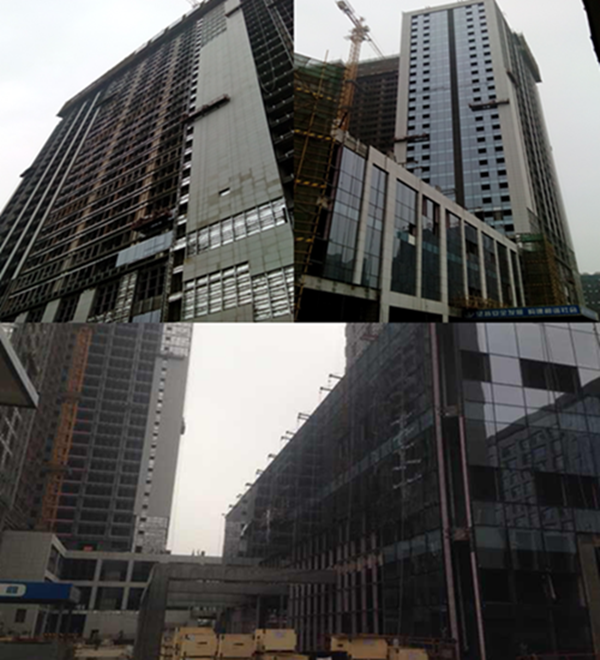

3月28日在工地召開“施工動員大會”以來,研祥特種計算機研究中心項目工地上每天都有新面貌。截止今日(4月13日),窗框整改完成80%,窗框驗收30%;玻璃幕墻龍骨安裝完成98%;幕墻玻璃的安裝緊跟玻璃供貨進度(培訓樓南立面P-15到P-24軸固定玻璃安裝完成;裙樓幕墻固定玻璃安裝95%,開啟扇安裝60%;辦公樓幕墻東、西、北玻璃安裝85%,培訓樓一至三層到場玻璃已安裝)。
  石材幕墻除部分特殊部位龍骨及少量防火封堵外已基本完成;石材安裝(培訓樓南立面P-15到P-24軸石材完成安裝及注膠工作;培訓樓屋面石材可安裝區域已基本完成;裙樓石材安裝工作基本完成,已進入收口階段;辦公樓西立面石材到場70%,目前已開始安裝)。


 項目施工有條不紊的進行著,彰顯了天幕人的高效與速度。

清明節后春雨連綿,會給施工全面推進造成一定影響。為保證施工進度計劃有條不紊的實施,研祥項目部超前謀劃,精心組織,努力克服雨季施工困難,全力確保工程進度穩步推進。具體舉措如下:
     一、安全方面:項目部各管理人員以項目經理為中心,對現場安全進行督查,第一時間發現問題、解決問題,并認真細致做好施工作業區和生活區安全用電、腳手架等危險源的隱患排查,防止安全事故的發生。
  二、質量方面:項目部嚴格控制施工質量,對公司下發的整改通知單第一時間安排施工整改,整改后自檢,合格后安排公司復檢。時刻以高質量,高標準為核心目標,努力打造精品工程。
  三、進度方面:項目部堅持工地例會制度,協調各施工隊工作,解決各施工隊提出的問題。在周五的項目部例會中安排下周施工計劃,要求各施工班組協助材料員及庫管員對下周所需的材料進行統計,項目經理與材料供應商提前溝通,材料供應及時到位。及時掌握近期氣象情況,并根據天氣的變化動態調整工作計劃。
??項目部積極組織動員,員工保持高昂精神狀態,明確工期不變、質量不變的目標,雨天視情況改變施工計劃,充分利用晴天有利天氣,加班加點搶抓進度,保證完成施工進度,以彌補雨水天氣對工期的影響。


返回頂部
